România declară linia Suceava–Bălți proiect de importanță națională și deblochează construcția interconexiunii cu Moldova

Ieri, 23 aprilie 2026, Guvernul României a declarat linia electrică aeriană de 400 kV Suceava–Bălți proiect de importanță națională. Hotărârea aprobă amplasamentul lucrării, permite declanșarea exproprierilor pe coridorul liniei și pregătește obținerea autorizațiilor de construcție. Pentru Republica Moldova, decizia are efect direct: interconexiunea din nord cu România trece din etapa documentelor și aprobărilor succesive în faza administrativă care precede intrarea în teren. Este pasul fără de care contractele, finanțarea și planurile tehnice nu puteau ajunge la șantier.

Decizia vine după mai bine de doi ani de pași tehnici, finanțări aprobate și proceduri începute pe ambele maluri ale Prutului. Până acum, proiectul a existat în documente, licitații și declarații. Din acest moment, intră în zona execuției efective.

Hotărârea Guvernului României aprobă amplasamentul și declanșează procedurile de expropriere pentru terenurile din coridorul liniei, etapă necesară pentru obținerea autorizațiilor de construcție și pentru intrarea în șantier. Detaliile oficiale sunt prezentate în comunicatul Transelectrica: Comunicat Transelectrica – 24 aprilie 2026.

Datele proiectului

Linie:
LEA 400 kV Suceava–Bălți
România:
93 km, 302 stâlpi, 17 localități
Moldova:
aproximativ 50 km + stație 400 kV Bălți
Cost Moldova:
77 milioane euro
Finanțare:
BEI, BERD, grant UE
Contract România:
133,4 milioane lei fără TVA, 52 luni

Pe partea românească, proiectul este gestionat de Transelectrica. Contractul pentru proiectare și execuție a fost semnat în martie 2025, iar lucrările sunt realizate de asocierea Electromontaj SA – ELM Electromontaj Cluj SA.

Linia va avea aproximativ 93 de kilometri și va traversa județele Suceava și Botoșani. Este o componentă a axei Gădălin–Suceava–Bălți, care leagă Ardealul de Republica Moldova și închide inelul de 400 kV în nordul României.

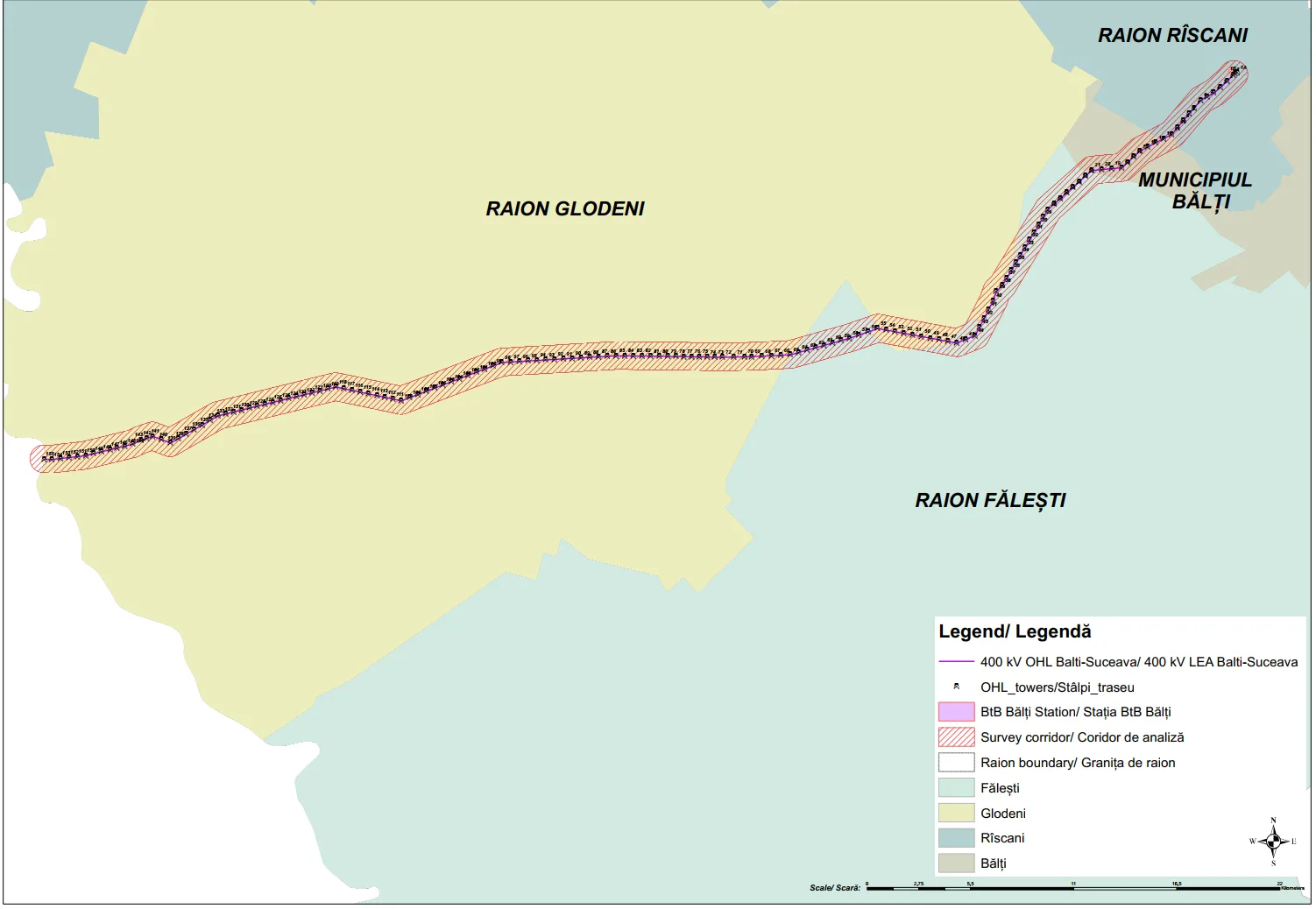

Traseul liniei electrice Suceava–Bălți
Traseul analizat al interconexiunii electrice Bălți–Suceava.

Ce construiește Moldova

Pe partea moldovenească, proiectul nu înseamnă doar o linie până la frontieră. Include linia electrică aeriană de 400 kV spre România, construcția unei noi stații electrice de 400 kV la Bălți și modernizarea infrastructurii existente de 330 kV.

Traseul traversează nordul țării — Glodeni, Fălești, Rîșcani și municipiul Bălți. Lungimea exactă variază în documentele publice între 48 și 58 km, ceea ce arată că traseul a fost ajustat tehnic în diferite etape.

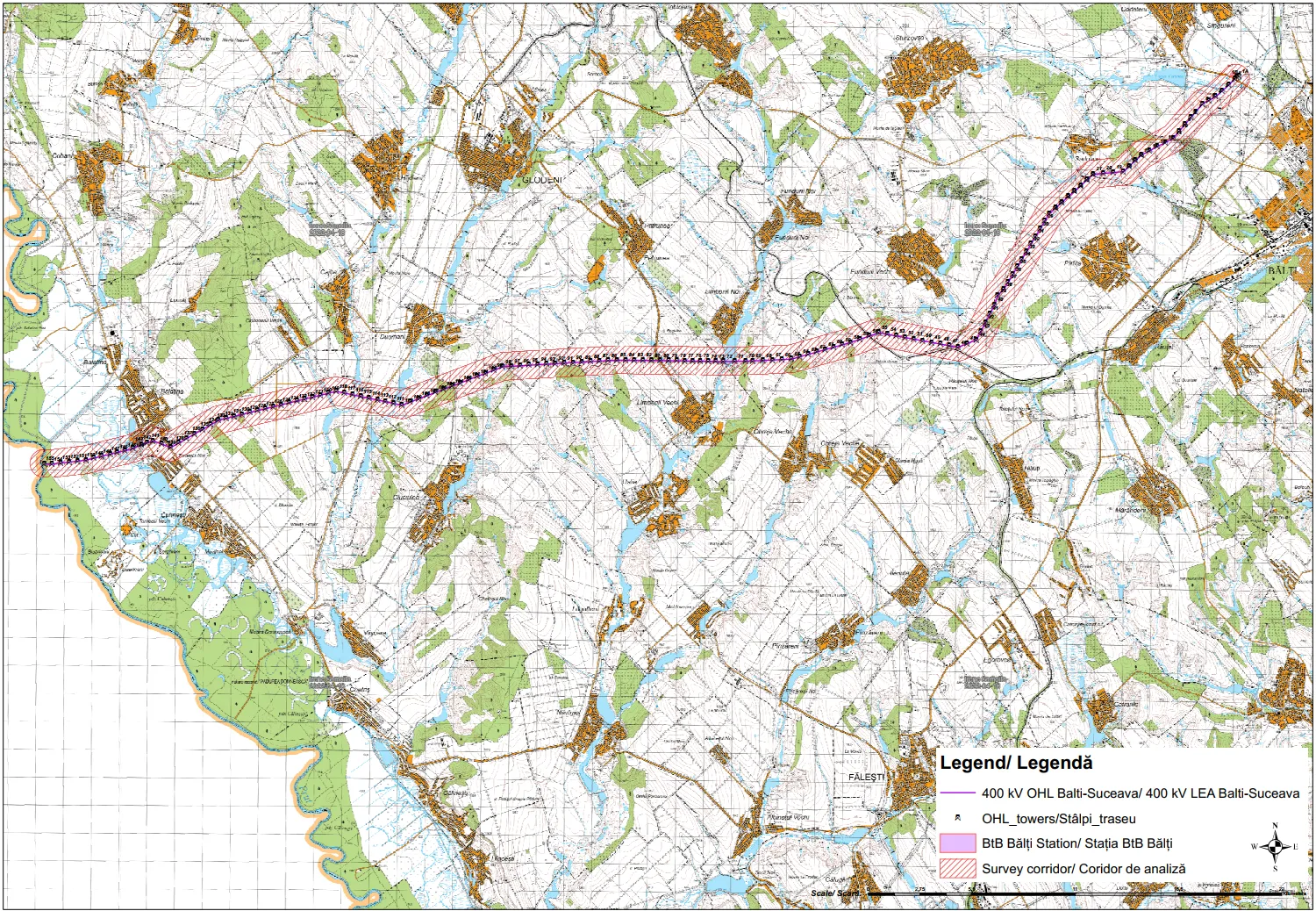

Hartă proiect interconectare Bălți–Suceava
Zona de nord a Republicii Moldova vizată de noua interconexiune.

Cum este finanțat proiectul

Costul total pentru partea Republicii Moldova este estimat la 77 milioane euro. Structura finanțării este integral externă:

BEI
40%
30,8 mil. €
BERD
40%
30,8 mil. €
Grant UE
20%
15,4 mil. €

Grantul european acoperă 20% din proiect. Restul vine din împrumuturi BEI și BERD. Bugetul de stat nu participă direct la finanțarea lucrărilor.

În 2025, Ministerul Energiei a mutat 30,8 milioane euro dintr-un împrumut BEI către acest proiect. Decizia a venit după ce proiectele inițiale au devenit depășite tehnic în noul context creat de sincronizarea sistemului moldovenesc cu ENTSO-E.

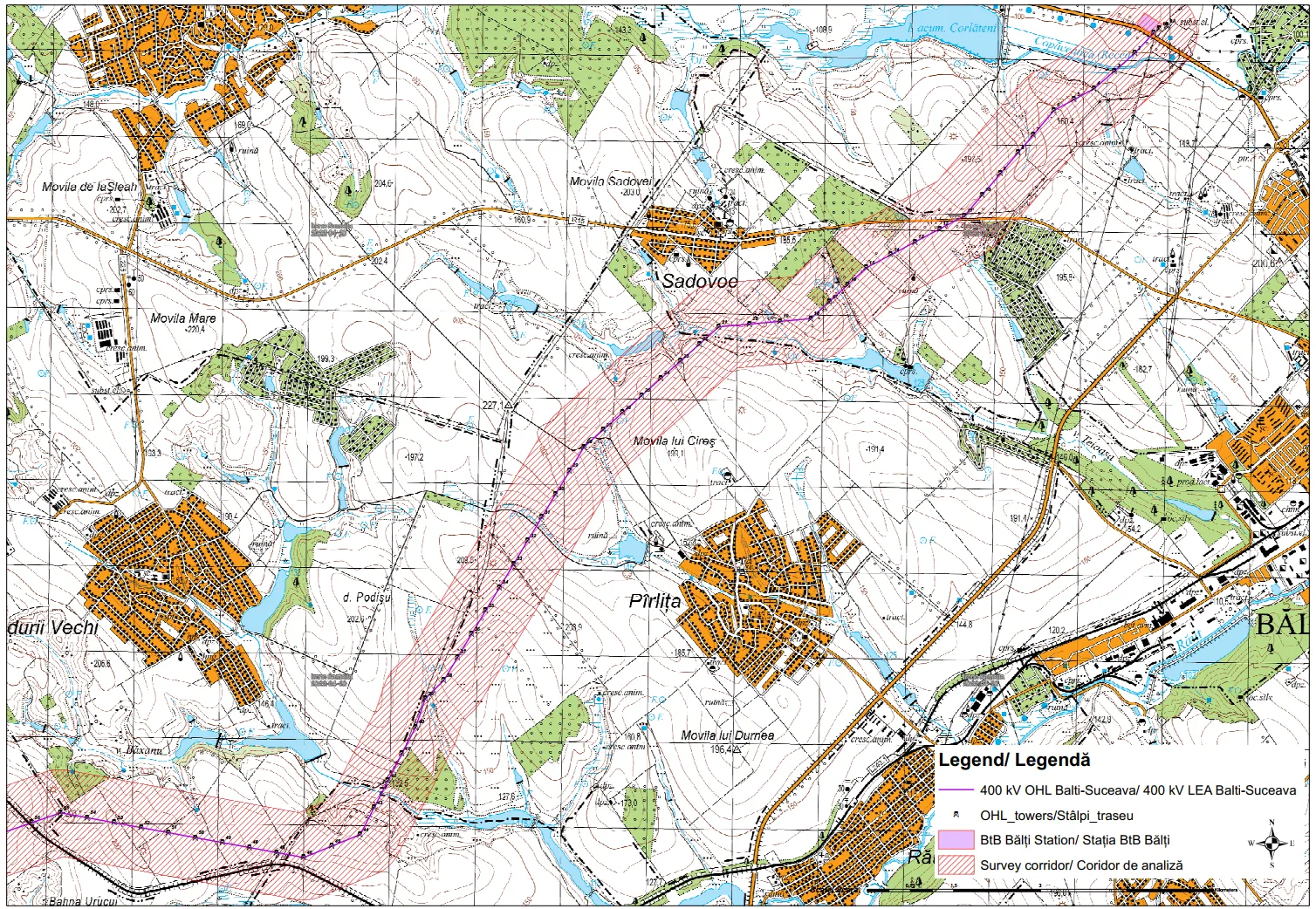

Elemente tehnice ale liniei Bălți–Suceava
Elemente tehnice analizate pentru dezvoltarea liniei de 400 kV.

Timeline

2022 — sincronizarea de urgență cu ENTSO-E schimbă logica interconectărilor dintre Republica Moldova și România.
martie 2024 — BERD aprobă finanțarea de 30,8 milioane euro pentru proiectul Bălți–Suceava. Sursa RENERGY
aprilie 2024 — Guvernul Republicii Moldova aprobă ratificarea acordului BERD pentru proiectul de interconectare.
ianuarie 2025 — Ministerul Energiei analizează traseul liniei electrice Bălți–Suceava și elementele tehnice ale proiectului. Sursa RENERGY
martie 2025 — Guvernul de la Chișinău pregătește aprobarea proiectului LEA 400 kV Bălți–Suceava. Sursa RENERGY
martie 2025 — Transelectrica semnează contractul pentru proiectarea și execuția tronsonului românesc.
iunie 2025 — Ministerul Energiei redirecționează 30,8 milioane euro din împrumutul BEI spre linia Bălți–Suceava. Sursa RENERGY
iulie–octombrie 2025 — BERD relansează licitația pentru partea moldovenească a liniei. Sursa RENERGY
octombrie 2025 — România anunță începutul lucrărilor pe teritoriul său. Sursa RENERGY
februarie 2026 — interconectarea Bălți–Suceava este discutată cu coordonatorul european pentru proiecte energetice de interes comun.
23 aprilie 2026 — Guvernul României declară linia Suceava–Bălți proiect de importanță națională. Comunicat Transelectrica

Cum funcționează în sistem

Linia Suceava–Bălți nu este un proiect izolat. Ea completează un coridor energetic mai larg, împreună cu Gădălin–Suceava și celelalte interconexiuni planificate între România și Republica Moldova.

Rezultatul este apariția unei noi rute de transport de energie în nord, care permite fluxuri stabile dinspre România și integrarea mai eficientă a producției regenerabile. Din punct de vedere tehnic, Bălțiul devine un nod energetic. Din punct de vedere strategic, Moldova câștigă încă o cale de acces la piața europeană.

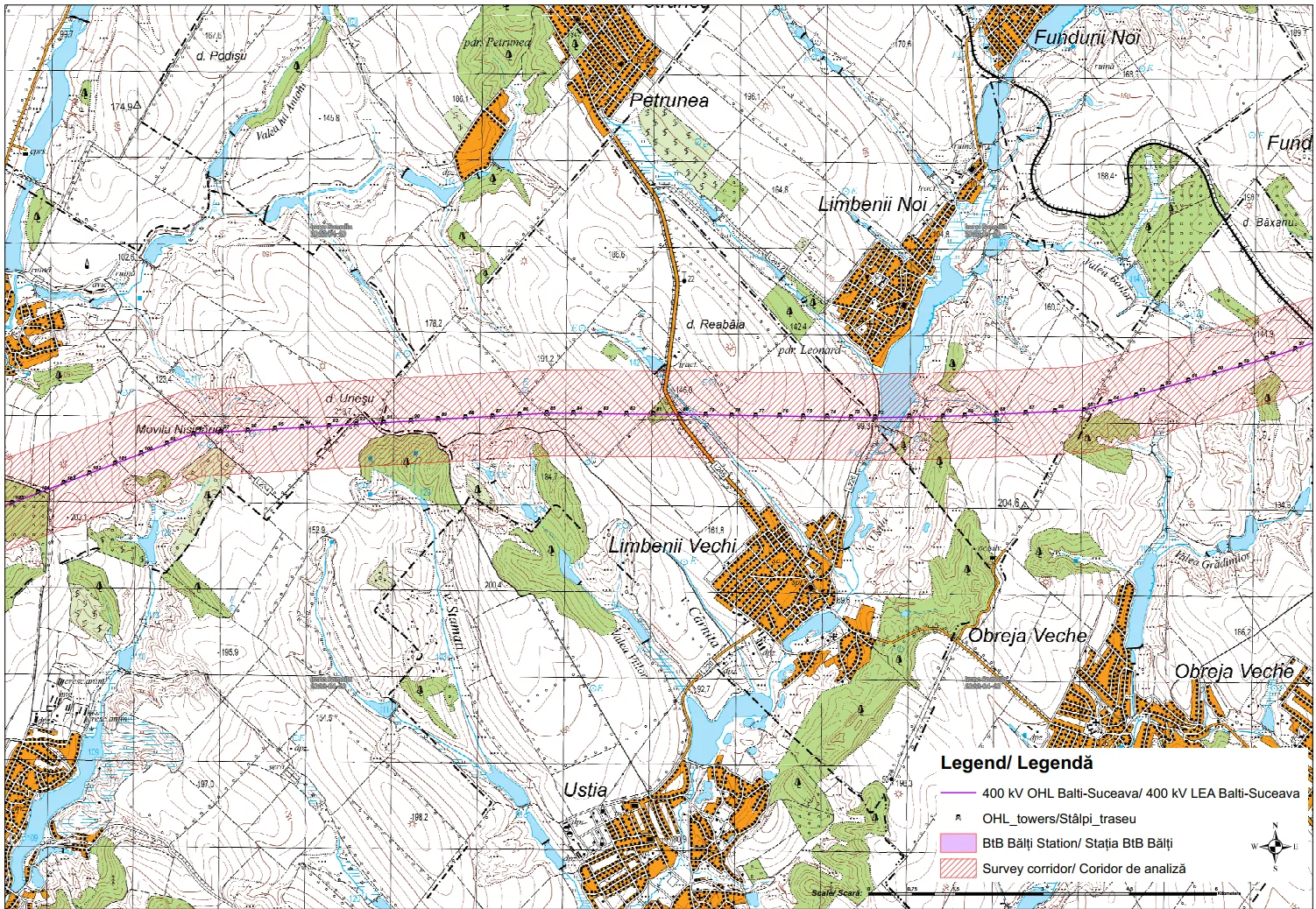

Schema interconectării energetice Bălți–Suceava
Interconexiunea Bălți–Suceava, în logica mai largă a conectării la sistemul european.

Trei linii care schimbă sistemul

Vulcănești–Chișinău
axul sud–centru
Suceava–Bălți
axul nord
Strășeni–Gutinaș
axul de consolidare

Împreună, aceste trei proiecte reduc dependența de un singur punct de import și creează o rețea cu mai multe intrări în sistem. Pentru Republica Moldova, aceasta este diferența dintre o conectare politică la piața europeană și o conectare fizică, funcțională, prin infrastructură de transport.

Proiecte de interconectare energetică Moldova România
Proiectul Suceava–Bălți completează arhitectura interconexiunilor electrice cu România.

Q Group Banner
spot_imgspot_img
spot_img
Q Group Banner

ȘTIRI RECENTE

Moldova investește 1,4 miliarde de lei în clădiri eficiente energetic. Pe 27 mai, sectorul construcțiilor află cum poate accesa acești bani

Clădirile consumă jumătate din energia Moldovei. Pe 27 mai, industria construcțiilor caută răspunsurile la cea mai costisitoare problemă.

Analiză Renergy: radiografia bătăliei din spatele noului Regulament de Racordare — cine și ce a cerut, de ce, și unde ANRE a spus da...

ANRE a aprobat cel mai așteptat regulament din energia regenerabilă a Moldovei. Acum mergem mai departe: o radiografie a celor 606 propuneri din consultările publice, ca să vedem cum arată reforma de pe partea cealaltă a mesei

Regulamentul care poate debloca gigawații blocați artificial în rețea: ANRE votează marți cel mai așteptat act normativ din regenerabile

Pe 28 aprilie 2026, Consiliul de Administrație al ANRE are pe ordinea de zi aprobarea noului Regulament privind racordarea la rețelele electrice și prestarea...

ULTIMA ORĂ | Moldova iese din starea de urgență energetică — urmează starea de alertă pentru 60 de zile

Guvernul a aprobat acum câteva minute în urmă, în ședința Executivului, hotărârea prin care...

SIMILARE

Moldova investește 1,4 miliarde de lei în clădiri eficiente energetic. Pe 27 mai, sectorul construcțiilor află cum poate accesa acești bani

Clădirile consumă jumătate din energia Moldovei. Pe 27 mai, industria construcțiilor caută răspunsurile la cea mai costisitoare problemă.

Regulamentul care poate debloca gigawații blocați artificial în rețea: ANRE votează marți cel mai așteptat act normativ din regenerabile

Pe 28 aprilie 2026, Consiliul de Administrație al ANRE are pe ordinea de zi aprobarea noului Regulament privind racordarea la rețelele electrice și prestarea...

ULTIMA ORĂ | Moldova iese din starea de urgență energetică — urmează starea de alertă pentru 60 de zile

Guvernul a aprobat acum câteva minute în urmă, în ședința Executivului, hotărârea prin care...

Actualizare: ANRE răspunde — Energocom a încasat jumătate de miliard de lei din tariful Moldovagaz și trebuie să îi dea înapoi

O hotărâre judecătorească de opt pagini, 450 de milioane de lei și doi operatori energetici fără nume în document — doar asteriscuri. Descifrăm ce se întâmplă în culisele unui conflict financiar fără precedent.

Solar Energy Bucharest Summit începe peste două zile, la Palatul Parlamentului

Peste două zile la București începe a cincea ediție a Solar Energy Bucharest Summit,...

Moldova vrea să iasă din Tratatul Cartei Energiei

Guvernul, prin Ministerul Energiei și Ministerul Afacerilor Externe, pregătește documentul care deschide formal procedura...

Proiectul BEI de 12,4 milioane de euro pentru eficiență energetică a intrat în faza finală de aprobare

Proiectul de grant investițional dintre Moldova și Banca Europeană de Investiții, în valoare de...

WindRise Plus mai aduce o unitate de stocare: BESS de 5 MWh instalat la Bujor, integrarea urmează

WindRise Plus a adus pe amplasament sistemul de stocare destinat parcului fotovoltaic din satul...

Moldova și Ucraina vor să extindă capacitatea de schimb a energiei electrice cu țările din regiune

Pe 9 aprilie, directorii și specialiștii operatorilor sistemelor de transport al energiei electrice din...
