Noile cote RES până în 2030: 170 MW eolian cu baterii obligatorii și net-metering legat de consum

Ministerul Energiei a deschis pe particip.gov.md consultarea publică pentru proiectul de hotărâre care fixează până la 31 decembrie 2030 limitele de capacitate, cotele maxime și categoriile de capacitate în energie electrică din surse regenerabile. Etapa de consultare are loc între 11–26 august 2025, iar pagina afișează numărul unic 666/MEn/2025, linkul direct către proiectul de HG și datele de contact ale persoanei responsabile (Ana Rusu).

Actuala HG 401/2021 expiră la 1 ianuarie 2026, deci este nevoie de un cadru nou pentru intervalul 2026–2030. Nota de fundamentare leagă proiectul de Planul de acțiuni pentru licitațiile 2025–2026 privind statutul de „producător eligibil mare” (Dispoziția Guvernului 64-d/2025) și de obligațiile UE asumate prin acquis-ul Comunității Energetice. Noul text prevede din capul locului abrogarea HG 401/2021 la intrare în vigoare și mandatarea Ministerului Energiei cu controlul executării.

Proiectul ancorează țintele în PNIEC: 27% pondere RES în consumul final de energie și 30% RES în electricitate la orizontul 2030. Pentru aceste ținte, nota indică necesarul minim de 560 MW fotovoltaic, 390 MW eolian și 75 MW stocare operaționale până în 2030. La 30 iunie 2025, capacitățile instalate în Moldova totalizau 765,88 MW (PV 529,39 MW; eolian 212,58 MW; biogaz 7,16 MW; hidro 16,75 MW).

Ce se propune efectiv

Preț fix pentru eolian170 MW cu baterii obligatorii

Cota eoliană propusă este de 170 MW sub mecanismul preț fix, cu obligație de stocare la nivel de proiect: minimum 0,25 MWh pentru fiecare MW eolian instalat. Nota explică orientarea către vânt prin profilul diferit față de fotovoltaic și prin constrângerile rețelei în orele de amiază (consum redus, producție PV ridicată, NTC limitate pentru export și probabil surplus regional). Eolianul acoperă mai bine orele de vârf, iar stocarea reduce dezechilibrele și dă flexibilitate operării.

Modelarea tehnică a tranșei s-a făcut în aprilie 2025 cu PLEXOS, iar nota indică o dimensiune orientativă a BESS la nivel de pachet: ~22 MW / 44 MWh pentru cei 170 MW eolieni. Acest nivel acoperă erorile de prognoză și netezește integrarea în sistem.

Tarif fix pentru cogenerare95 MW (biogaz + biomasă)

Tranșa non-intermitentă propune 95 MW în cogenerare la tarif fix: 40 MW biogaz (cu subcategorii pentru dejecții/biodeșeuri, deșeuri municipale solide și lichide) și 55 MW pe biomasă solidă. În total, schemele de sprijin însumează 265 MW: 170 MW la preț fix (eolian) și 95 MW la tarif fix (cogenerare).

Net-metering (facturarea netă): plafon calculat din consumul real

Proiectul mută accentul de la cote fixe la plafoane individuale corelate cu consumul istoric, astfel încât prosumatorii să dimensioneze centralele pentru autoconsum, nu pentru supraproducție.

  • Casnici: aleg ≤ 10 kW sau un plafon calculat după formula consumul maxim anual (ultimii 3 ani) / coeficient de producție. Coeficienții standard din anexă sunt: PV 1200 kWh/kW, eolian 1600 kWh/kW, biogaz 6100 kWh/kW.
  • Non-casnici: plafonul pornește din valoarea mai mare dintre consumul maxim anual și (puterea contractată × consumul mediu anual/kW publicat de OSD), apoi se raportează la aceiași coeficienți.

Dacă un prosumator depășește plafonul, furnizorul plătește doar energia aferentă plafonului, proporțional cu ponderea plafonului în puterea totală instalată a centralei. Textul introduce și disciplină de raportare: OSD publică anual consumul mediu/kW pe categorii; OSD și furnizorii transmit lunar situația avizelor/contractelor; instituția publică de profil publică lunar stadiul implementării net-metering-ului.

Pentru multiple locuri de consum, apar două reguli clare:

  • Casnicii cu centrală „în afara locurilor de consum” pot semna contracte de net-metering la plafonul din anexă sau din formulă, dar nu mai mult de 200 kW în total.
  • Non-casnicii însumează plafoanele pe fiecare loc de consum, cu condiția ca totalul să nu depășească 200 kW.
RENERGY

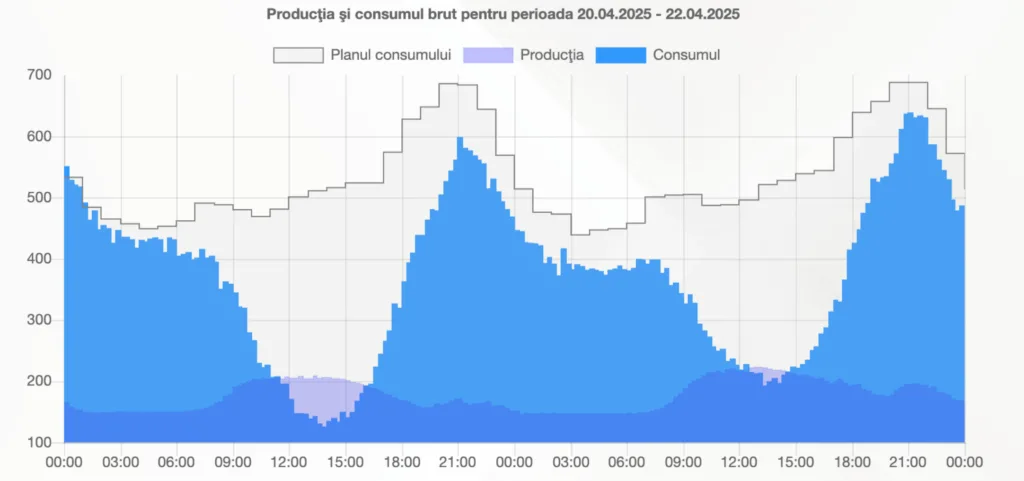

Nota prezintă un grafic tipic pentru Moldova: în intervalul 11:00–16:00 consumul scade, iar producția fotovoltaică urcă. În lipsa stocării, împreună cu interconexiuni limitate și NTC reduse spre piața europeană, exportul surplusului devine incert, mai ales dacă și vecinii produc la aceleași ore. De aici, propunerea de a crește ponderea eolianului, care acoperă mai bine vârfurile de sarcină, și de a integra baterii la nivel de proiect pentru a relaxa echilibrarea.

În sprijinul calibrării tranșei, autorii au rulat simulări PLEXOS în aprilie 2025 cu suportul Secretariatului Comunității Energetice; rezultatul orientează către 22 MW/44 MWh BESS pentru cei 170 MW eolieni scoși la licitație.

Ce înseamnă pentru investitori

  • Semnal de piață pentru următoarea licitație: cota de 170 MW eolian la preț fix cu BESS minim 0,25 MWh/MW clarifică ex ante cerința tehnică a proiectelor și reduce riscul de respingere în faza de calificare.
  • Capacități non-intermitente: 95 MW la tarif fix în cogenerare (biogaz/biomasă) deschid ușa pentru proiecte de tip bază și pentru valorificarea resurselor locale (deșeuri organice, ape reziduale, biocombustibil solid).
  • Previzibilitate procedurală: proiectul se aliniază Planului de acțiuni 2025–2026 pentru licitații „producător eligibil mare”, astfel încât tranșa eoliană propusă să intre în pipeline fără decalaje.

Ce înseamnă pentru prosumatori și OSD

  • Dimensionare pe consum: plafoanele din anexă și formulele elimină tentația supradimensionării pentru injecție masivă în rețea; remunerația rămâne garantată numai în limita plafonului.
  • Transparență: OSD publică anual consumul mediu/kW pe categorii; OSD și furnizorii raportează lunar avizele și contractele; instituția de profil publică lunar tabloul de implementare, ceea ce permite monitorizarea ritmului și identificarea blocajelor.
  • Rețele mai stabile: obligația de BESS pe eolian atenuează variațiile și reduce costurile de echilibrare, aspect care interesează direct OSD și operatorul sistemului.

Ce se întâmplă procedural

Pagina de consultare indică perioada 11–26 august 2025, un termen-limită de 10 zile lucrătoare pentru avize și un link către fișierul PDF al proiectului pe site-ul Cancelariei de Stat (666-MEn-2025). Contactul pentru transmiterea opiniilor este publicat explicit. După publicarea în Monitorul Oficial, hotărârea intră în vigoare și abrogă HG 401/2021.

TL;DR (pe cifre)

  • Eolian (preț fix): 170 MW cu baterii obligatorii ≥ 0,25 MWh/MW pe proiect
  • Cogenerare (tarif fix): 95 MW (40 MW biogaz + 55 MW biomasă)
  • Net-metering: plafoane calculate din consum, coeficienți 1200/1600/6100 kWh/kW, reguli clare pentru >1 loc de consum (cap 200 kW) și raportare lunară OSD/furnizori
  • Cadrul 2026–2030: la intrare în vigoare, se abrogă HG 401/2021; alinieri la PNIEC și la planul de licitații 2025–2026
Q Group Banner
spot_imgspot_img
spot_img
Q Group Banner

ȘTIRI RECENTE

ULTIMA ORĂ | Cernavodă a fost oprită complet. Energocom: prețurile pe bursă vor crește

Cernavodă a fost oprită complet. 1.400 MW lipsesc din sistem, prețurile pe bursă au sărit la 144 euro/MWh. Energocom cumpără mai scump energia pentru Moldova

Ministerul Energiei: clarificăm exproprierile terenurilor ca să accelerăm proiectele liniilor electrice

Ministerul Energiei intră în ședința Guvernului din 13 mai cu o intervenție legislativă care...

CET Nord deschide o oportunitate de investiție privată: 70 MW de baterii de stocare a energiei la Bălți

CET Nord a lansat licitația pentru instalarea unui sistem de stocare a energiei electrice de 70 MW pe platforma centralei termoelectrice din Bălți

Petrol sub pășuni: povestea necunoscută a zăcămintelor din sudul Moldovei

La Văleni, raionul Cahul, funcționează singurele zăcăminte de petrol din Republica Moldova — descoperite în anii 1950 de geologii sovietici și exploatate aproape neîntrerupt...

SIMILARE

Ministerul Energiei: clarificăm exproprierile terenurilor ca să accelerăm proiectele liniilor electrice

Ministerul Energiei intră în ședința Guvernului din 13 mai cu o intervenție legislativă care...

CET Nord deschide o oportunitate de investiție privată: 70 MW de baterii de stocare a energiei la Bălți

CET Nord a lansat licitația pentru instalarea unui sistem de stocare a energiei electrice de 70 MW pe platforma centralei termoelectrice din Bălți

Petrol sub pășuni: povestea necunoscută a zăcămintelor din sudul Moldovei

La Văleni, raionul Cahul, funcționează singurele zăcăminte de petrol din Republica Moldova — descoperite în anii 1950 de geologii sovietici și exploatate aproape neîntrerupt...

ULTIMA ORĂ | ANRE a aprobat noul regulament de racordare la rețelele electrice

ANRE a aprobat, pe 6 mai 2026, noul Regulament privind racordarea la rețelele electrice...

UE validează planul Moldovei pentru securitatea electrică a sezonului estival

UE a aprobat planul energetic de vară al Moldovei. Peste 50% din electricitate vine din import în sezonul cald

Energocom a cumpărat în aprilie energie cu aproape 13 milioane de euro mai puțin

În aprilie, Energocom a achiziționat 333.493 MWh de energie electrică. La costul anunțat de 110,85 euro/MWh, valoarea energiei cumpărate se ridică la aproximativ 36,97 milioane de euro.

Magistrala energetică Strășeni–Gutinaș devine proiect strategic de utilitate publică

Ministerul Energiei a anunțat că linia electrică aeriană de 400 kV Strășeni–Gutinaș va dobândi statutul de proiect strategic de utilitate publică de interes național — cel mai înalt rang administrativ pe care îl poate primi o investiție în infrastructura energetică a Republicii Moldova.

Regulamentul de racordare nu a trecut pe 28 aprilie. ANRE îl readuce pe agenda din 6 mai

Piața așteaptă de luni bune regulamentul care ar trebui să facă ordine într-una dintre...
